洁净室工程是生产辅助性工程,是高端制造不可或缺的一部分 。洁净室工程的需求来源于准备建厂的业主,比如晶圆制造商、面板生产商等,洁净室建设完成之后再交付给业主,业主使用洁净室来进行生产活动,故洁净室工程并不单独存在,而是生产厂商的辅助性工程,但同时,也是高端制造不可或缺的一部分。

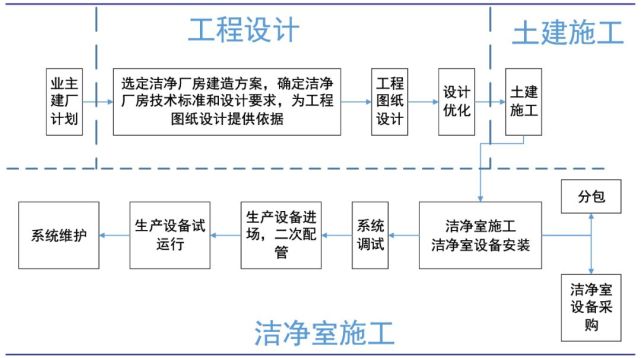

洁净室工程整体周期 2 年左右,洁净室施工一般开始于 1 年以后。从签订协议开始,工程设计时间一般 3 个月左右,总体设计方案完成之后就开始土建施工,在土建施工持续 9-12 个月,厂房封顶后,洁净室施工开始,洁净室施工持续时间 9-12 个月左右,在洁净室施工完成之后,开始搬入生产设备,调试完成之后,进入试产阶段,试产阶段持续时间不等,试产成功之后慢慢提升产量,最终进入量产阶段。

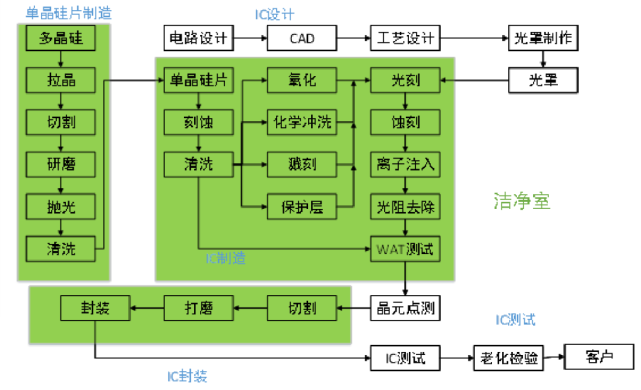

随着技术的进步,集成电路对洁净度的要求越来越高。一般而言,当微粒尺寸达到集成电路节点一半大小时就成为了破坏性微粒,对集成电路的制造产生影响。比如,14 纳米工艺中 7 纳米的微粒就会影响制造过程。随着集成电路的工艺越来越高,集成电路制造过程需要的洁净程度越来越高,对于洁净室工程的技术提出越来越高的要求。

洁净室工程作为先导性的服务工程将率先受益于我国半导体产业的发展。集成电路产品比如存储芯片的成本价格、竞争实力和工艺技术息息相关,我国已开始大规模投入,在技术实力上和先进水平尚有差距,但是洁净室工程作为项目建设、投产过程中的必不可少的环节,属于生产辅助性工程,直接和投资相关,不受限于技术瓶颈,即使我国在制造工艺上尚存在差距,但是洁净室工程行业不受影响,率先获益于我国半导体产业的发展。
